«Всё есть в наличии, доставим за 2–3 дня». Мастер делает заказ, ждёт, а через неделю узнаёт, что товар только отгрузили. Пост простаивает, клиент нервничает, вы теряете деньги.
Почему так происходит? Потому что «обещанный срок» и «реальный срок» — разные вещи. Одни поставщики держат склад в Москве и доставляют за 1–2 дня. Другие везут «под заказ» из регионов или из-за границы, и это 2–4 недели. Наша задача — помочь вам понять, какие сроки реальны, как их проверять и как выбирать надёжного партнёра.
Что разберем в статье
- Почему сроки доставки у разных поставщиков различаются в 5–10 раз.
- Три главные ошибки при оценке надёжности поставщика (и как их избежать).
- Как устроены типовые цепочки поставок: локальный склад, региональный поставщик, дистрибьютор, производство.
- Пошаговый план аудита своих поставщиков.
- Таблица средних сроков доставки по категориям расходников (реальные цифры).
- Какие факторы замедляют доставку (таможня, сезонность, география).
- Инструменты для отслеживания и автоматизации закупок.
Почему эта тема важна для владельца или руководителя детейлинг-центра
Срыв поставки расходников — одна из главных причин простоя поста и потери выручки.
Где центры теряют деньги при ненадёжном поставщике:
- Пост простаивает 1–3 дня из-за отсутствия плёнки или кругов → потеря выручки 30–100 тыс. ₽.
- Срочная закупка на месте с наценкой 50–100% (вместо того, чтобы ждать две недели).
- Ошибки планирования из-за непредсказуемых сроков: не можете дать клиенту точную дату готовности.
- Недоверие к поставщику — вы держите избыточный страховой запас, замораживая деньги.
Цена вопроса: один непредвиденный простой из-за опоздания расходников стоит в 10–20 раз дороже, чем разница в цене у «неудобного» поставщика.
Какие типовые ошибки чаще всего допускают по этой теме
Ошибка 1. Верят на слово в «есть в наличии».
У поставщика сайт показывает «10 штук», а по факту товар на складе у производителя в другой стране. Реальный срок — 3 недели.
Ошибка 2. Не различают «обработку заказа» и «доставку».
Поставщик говорит «доставка от 3 дней» — но это время в пути, а сам заказ комплектуется ещё 2–5 дней.
Ошибка 3. Имеют только одного поставщика на критичную позицию.
Контрагент задержал отгрузку — вам нечем работать.
Ошибка 4. Не тестируют новых поставщиков на небольшом заказе.
Сразу делают крупную закупку, а потом выясняется, что поставщик «забыл» про заказ или перепутал состав.
Ошибка 5. Не учитывают резкое изменение сроков при смене сезона.
Летом логистика работает быстрее, зимой (праздники, погода) — поставки могут растягиваться в 1,5–2 раза.
Системный взгляд: как устроена типовая цепочка поставок
1. Локальный поставщик (склад в вашем городе).
- Реальный срок: 1–2 дня (иногда день в день, если самовывоз).
- Минус: ограниченный ассортимент, цены выше.
2. Региональный поставщик (склад в Москве, СПб, Екатеринбурге).
- Реальный срок: 3–7 дней (включая доставку ТК).
- Плюс: широкий ассортимент, средние цены.
- Минус: сроки зависят от логистической компании.
3. Дистрибьютор / официальный представитель бренда (склад в России).
- Реальный срок: 5–14 дней.
- Плюс: эксклюзивные материалы (керамика, премиум-плёнка).
- Минус: часто заказывают партию под ваш заказ, отсюда задержки.
4. Прямые поставки от производителя (из-за рубежа).
- Реальный срок: 20–45 дней и более.
- Плюс: самая низкая цена.
- Минус: таможня, длинные «хвосты», риск брака без возврата.

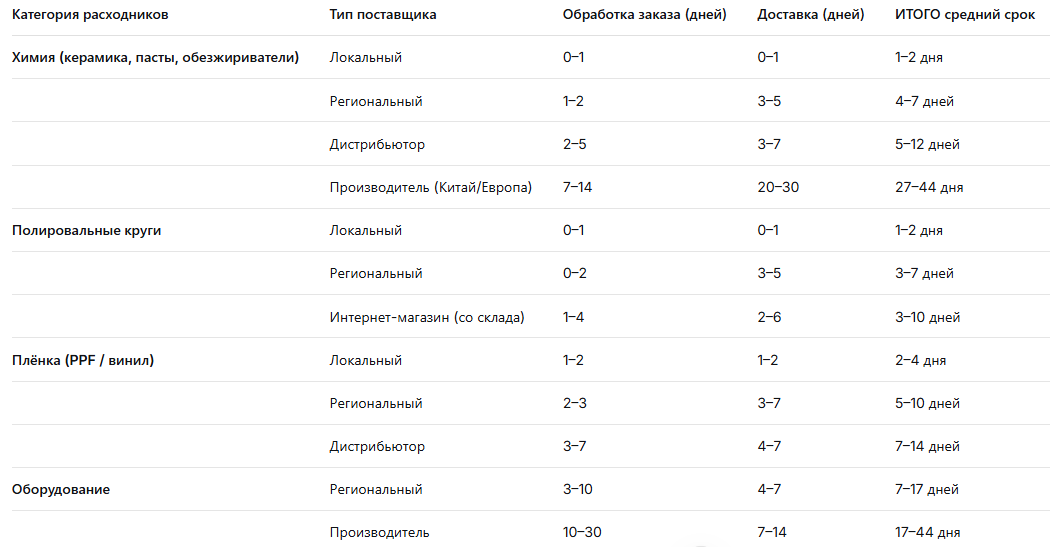

Типовая таблица средних сроков доставки (по данным из практики центров)
Типовые факторы, увеличивающие срок
Даже у одного поставщика сроки могут варьироваться в 2–3 раза.
Что замедляет доставку:
- «Под заказ» вместо «есть в наличии». Заказывают у производителя только после вашей оплаты.
- Сложная или опасная химия — авиаперевозка запрещена, только наземный транспорт.
- Таможенное оформление (для импортных позиций) — недели.
- Время года. Перед новогодними праздниками (декабрь) и в период распродаж (январь) доставки могут затягиваться на недели.
- География поставщика. Из Москвы в регионы идёт 3–7 дней, из Китая морем — 35–45 дней.
Пошаговый практический план действий
Шаг 1. Составьте список критичных расходников и их текущих поставщиков
Выделите 5–10 позиций, без которых работа встанет: ходовые круги, пасты, плёнка популярного метража, керамика.
Шаг 2. Проведите «замер скорости» каждого поставщика
При следующем заказе зафиксируйте реальные даты:
- Дата заказа.
- Дата, когда поставщик подтвердил отгрузку (или дата фактической отгрузки).
- Дата получения расходника на складе.
Рассчитайте разницу. Сравните с обещанным сроком.
Шаг 3. Введите систему «ранжирования» поставщиков
Оцените каждого по 3 критериям (по 5-балльной шкале):
- Скорость (средний срок от заказа до получения).
- Надёжность (соблюдение обещанного срока в %).
- Гибкость (возможность срочной доставки, ассортимент).
Зелёная зона (надёжные): 4–5 баллов. С ними работаете на постоянной основе.
Жёлтая (иногда): 3 балла. Используете как резерв.
Красная (<3): меняйте.
Шаг 4. Всегда имейте 2–3 поставщика на каждую критичную позицию
Договоритесь с «быстрым, но дорогим» локальным поставщиком для срочных нужд и «дешевле, но медленнее» для плановых закупок.
Шаг 5. Пересматривайте страховой запас с учётом реальных сроков
Если поставщик стабильно везёт 7 дней, а не 3, закладывайте 10-дневный запас вместо 5-дневного. Лучше временно заморозить 10–20 тыс. ₽, чем потерять 100 тыс. выручки на простое.
Шаг 6. Автоматизируйте закупки при достижении точки заказа
Настройте в CRM (iDirector.pro) минимальный остаток для критичных позиций. При достижении порога система отправляет уведомление вам или автоматически формирует заказ выбранному поставщику.
Шаг 7. Тестируйте новых поставщиков на малых партиях, прежде чем включать в постоянный реестр
Закажите одну позицию в небольшом объёме. Оцените реальную скорость, качество упаковки, соответствие.
Какие показатели, цифры, контрольные точки и сигналы нужно отслеживать в первую очередь
1. Среднее время доставки (от заказа до получения) по каждому поставщику, в днях.
Отклонение от «обещанного» срока у надёжного поставщика не должно превышать 20%.
2. Доля заказов, выполненных в обещанный срок (OTIF).
Норма: >80% для плановых заказов, >60% для срочных. Если ниже — ищите другого.
3. Наличие достоверного трекинга (улучшает предсказуемость).
Даёт возможность спрогнозировать простой и предупредить клиента.
4. Частота сбоев поставки критичных позиций за месяц.
Норма: 0. Один сбой в месяц — допустимо. Два — тревожный сигнал.
5. Коэффициент готовности склада (в наличии ходовые позиции).
(Количество позиций в наличии) / (Всего критичных позиций) × 100%
Норма: >90% в любой момент времени.
Какие решения и инструменты реально помогают на практике
Для самостоятельного контроля:
- Google или Яндекс-таблица с историей заказов для каждого поставщика.
- Таймер отслеживания (дата заказа → дата получения).
Для автоматизации:
- CRM с двойным учётом (iDirector.pro) позволяет связать склад с точкой заказа и автоматически оповещать о необходимости закупки.
Для проверки поставщиков:
- Аналитика на основе отзывов. По отзывам в Яндекс.Картах и на форумах можно понять реальную скорость отгрузки.
Что не нужно:
Сложные системы управления цепочками поставок для 2–3 мастеров — избыточно.
Какие внешние источники, ориентиры или материалы стоит изучить дополнительно
Изучите отчёты независимых логистических компаний — у них есть статистика средних сроков доставки по направлениям.
На маркетплейсах можно оценить реальные сроки доставки товаров для детейлинга.
Прокачайте навык: проверять наличие товара «вживую» — звонить и просить фотографию товара с датой на складе, чтобы убедиться, что он действительно существует.
Вывод: что важно внедрить в первую очередь
- Проведите аудит текущих поставщиков: зафиксируйте реальные сроки доставки по 3–5 последним заказам каждой критичной позиции. Вы удивитесь разрыву с «обещанными» сроками.
- Введите правило: на каждую критичную позицию — минимум 2 поставщика (один быстрый и дорогой, второй — плановый и надёжный).
- Внесите в договор или спецификацию пункт: «срок поставки товара по заявке — не более N дней». Штрафуйте за просрочку (хотя бы символически).
Через месяц вы увидите, что простои из-за отсутствия расходников сократятся, а вы сможете точнее планировать загрузку мастеров.
Давайте обсудим
А с какими поставщиками вы работаете? Какие средние сроки доставки у них по факту? Сталкивались с «долгими» заказами и как выходили из ситуации? Поделитесь опытом — в комментариях соберём рейтинг надёжных и не очень поставщиков для детейлинга.
