#154 Норматив точности планирования в детейлинге: сколько процентов ошибки в тайминге простительно

Обещали клиенту, что он сможет забрать машину в 18:00. Сделали к 19:30. Клиент не злится, потому что предупредили за два часа. В другом сервисе пообещали к 18:00, сделали к 18:10 — и клиент недоволен, потому что его заставили ждать без предупреждения.
Парадокс? Нет. Клиенту важнее не точность до минуты, а честность и своевременное информирование. Но есть и предел: если вы постоянно ошибаетесь на 50% — репутация летит в тартарары.
Мы в iDirector.pro проанализировали планирование в десятках детейлинг-центров и вывели норму: отклонение в 15–25% от плана — рабочая ситуация. Всё, что больше — повод менять процессы. В этом материале — как считать точность планирования, какие цифры считать нормой и как управлять сдвигами без потери лояльности.

Что разберём в статье

  • Почему в детейлинге невозможно планировать с точностью до часа (в отличие от шиномонтажа).
  • Три типа отклонений: объективные, субъективные и форс-мажорные.
  • Как устроена связь между точностью планирования и доверием клиента.
  • Пошаговый план расчёта своей нормы точности.
  • Таблица допустимых отклонений для разных услуг.
  • Какие сигналы покажут, что планирование хромает.
  • Как управлять сдвигами, чтобы клиент не злился.

Почему это важно: точность до минуты убивает детейлинг

В обычном автосервисе замена масла — 20 минут. Предсказуемо. В детейлинге полировка кузова может занять от 4 до 8 часов в зависимости от состояния ЛКП, погоды, усталости мастера.
Где сервисы теряют деньги из-за погони за точностью:
  • Обещают жёсткое время, не оставляют буфер. При малейшем сбое — опоздание, клиент злится.
  • Боятся предупредить о задержке, потому что «стыдно». Клиент приезжает, а машина не готова — скандал.
  • Занижают время в плане, чтобы казаться быстрее конкурентов. Мастер в аврале, качество падает.
Здоровый подход: планировать с разумной погрешностью и управлять коммуникацией при любом отклонении.

Типичные ошибки в планировании

Ошибка 1. Планировать без буфера.
Закладывают на полировку 4 часа, хотя реально она занимает 5–6. Каждый второй заказ — срыв срока.
Ошибка 2. Не учитывать состояние авто.
Обещают одно время для новой машины и для «убитой» одинаково. Разница в 2–3 часа гарантирует сдвиг.
Ошибка 3. Молчать о задержке до последнего.
Уже поняли, что не успеваете, но ждёте, «вдруг догоним». Клиент узнаёт о переносе, когда уже приехал.
Ошибка 4. Обещать точное время для всех услуг.
Для мойки — можно (30–40 минут). Для оклейки — нельзя (разброс 10–20 часов). Надо различать услуги.

Системный взгляд: три типа отклонений

Тип А. Объективные (независящие от мастера).
  • Состояние авто хуже, чем предполагалось при приёмке.
  • Новый материал требует больше времени на полимеризацию.
  • Неожиданно сложный дефект (сквозная царапина под матом).
Норма отклонения: +20–40% от плана. Встречаются в 30–40% заказов.
Тип Б. Субъективные (зависят от мастера/организации).
  • Мастер переоценил свои силы.
  • Плохая подготовка (не тот инструмент под рукой).
  • Отвлекался, перекуривал, разговаривал.
Норма отклонения: до +10–15%. Если больше — проблема в дисциплине или квалификации.
Тип В. Форс-мажорные (редкие).
  • Сломался инструмент.
  • Клиент опоздал на выдачу, сдвинув следующий заказ.
  • Отключили свет, воду.
Норма отклонения: до +50–100%, но не чаще 1–2 раз в месяц. Это исключение, а не правило.
Общая норма: планируйте так, чтобы 70–80% заказов укладывались в отклонение ±20–25% от плана. Остальные 20–30% — более серьёзные сдвиги, но они должны быть объяснены и согласованы с клиентом.

Пошагово: как рассчитать свою норму точности

Шаг 1. Соберите данные за 2–3 месяца

По каждому заказу: плановое время (что обещали клиенту), фактическое время (когда реально выдали). Разница — отклонение в часах и процентах.
Отклонение (%) = (Факт − План) / План × 100%

Шаг 2. Сгруппируйте заказы по типам услуг

Мойка, полировка, керамика, оклейка — отдельно. У каждой услуги своя норма.

Шаг 3. Посчитайте медианное отклонение для каждого типа

Медиана, а не среднее — потому что редкие выбросы (форс-мажор на 200%) не должны портить статистику.

Шаг 4. Определите «зелёную зону»

Для каждого типа услуги установите диапазон, в который попадают 70% заказов. Это и есть ваша текущая норма точности.

Шаг 5. Сравните с целевыми нормативами (см. таблицу ниже)

Если ваше отклонение выше целевого — ищите причины: перепланирование, низкая квалификация, плохая приёмка.

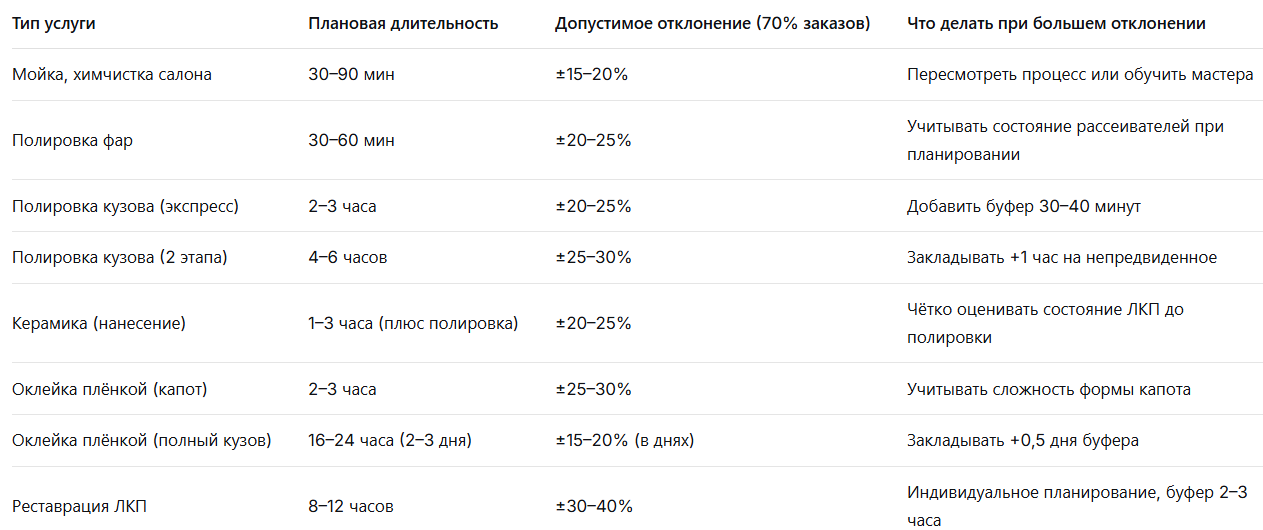

Таблица допустимых отклонений (по опыту наших СТО)

2026-04-14
Важно: эти цифры — для опытных мастеров. Для новичков допустимое отклонение выше на 10–15%.

Какие показатели и сигналы отслеживать

1. Медианное отклонение по каждому мастеру.
Если у одного мастера отклонение 15%, у другого — 40%, дело не в планировании, а в квалификации или дисциплине.
2. Доля заказов, выполненных точно в срок (отклонение <10%).
Хорошо — 20–30% заказов. Плохо — если 0% (никогда не угадываете) или >50% (вероятно, завышаете планы, чтобы казаться точными).
3. Доля заказов с отклонением >50%.
Норма — <10% от общего числа. Если больше — системные проблемы: плохая приёмка, перегруз мастеров, нереалистичное планирование.
4. Количество жалоб на сроки.
Если жалоб мало, даже при больших отклонениях — значит, вы хорошо управляете коммуникацией. Если жалоб много при небольших отклонениях — проблема не в сроках, а в том, что не предупреждаете.
5. Сравнение планового и фактического времени по этапам (приёмка → подготовка → работа → выдача).
Где возникают основные сдвиги? Если на подготовке — плохая организация склада. Если на работе — проблемы с мастером. Если на выдаче — клиенты опаздывают.

Как управлять сдвигами без потери лояльности

1. Всегда закладывайте буфер в план.
Если реально полировка занимает 5 часов, обещайте 6. Клиент будет рад, если сделаете раньше, и не расстроится, если уложитесь в обещанные 6.
2. Предупреждайте о задержке минимум за 2 часа до обещанного времени.
«Иван, мы не успеваем к 18:00, будет готово к 19:30. Приносим извинения». Клиент перестроит планы и не будет злиться.
3. Объясняйте причину (но кратко).
«Оказалось, что на авто глубокая царапина, требовала дополнительной обработки». Клиент понимает, что вы не просто «копались», а делали качественно.
4. Компенсируйте, если сдвиг критический.
Опоздали на 3+ часа или на день — предложите скидку 5–10% на следующий визит или бесплатную диагностику. Жест не обязательный, но окупается лояльностью.
5. Не обещайте точное время для непредсказуемых услуг.
Для реставрации ЛКП или сложной оклейки говорите: «Ориентировочно 2–3 дня, позвоню за сутки, когда будет точная готовность». Клиент принимает такие условия.

Инструменты для повышения точности планирования

1. CRM с учётом истории заказов.
В iDirector.pro можно видеть, сколько реально времени заняла полировка на Kia Rio в прошлый раз. Используйте эти данные для планирования следующих заказов.
2. Технологические карты с вилкой времени.
Не «полировка — 4 часа», а «полировка — 4–6 часов в зависимости от состояния». Мастер и клиент понимают диапазон.
3. Чек-лист приёмки для оценки сложности.
На приёмке фиксируйте: глубина царапин, наличие сколов, возраст авто. Это даёт данные для более точного планирования.
4. Регулярный пересмотр нормативов.
Раз в квартал анализируйте фактические отклонения. Если вы стабильно укладываетесь в +10%, можно сокращать буфер и становиться «быстрее» в глазах клиентов.
5. Система мотивации за точность планирования.
Бонус мастеру, если отклонение не превысило 20% в 80% заказов. Не штраф за превышение, а поощрение за стабильность.

Внешние ориентиры

В сфере услуг, где высокая вариативность (ремонт квартир, пошив одежды, сложный ремонт авто), норма точности планирования — 20–30%. В сферах с низкой вариативностью (фастфуд, шиномонтаж) — 5–10%.
Детейлинг ближе к первому типу. Не стремитесь к 5% — это нереалистично. Ориентируйтесь на 15–25% в зависимости от сложности услуг.
Наша рекомендация: если 70% ваших заказов укладываются в отклонение ±20–25% — вы в зелёной зоне. Если 70% заказов укладываются в ±15% — вы отличный планировщик. Если только 50% заказов — срочно меняйте подход.

Вывод: что внедрить в первую очередь

Начните с трёх шагов:
  1. Посчитайте медианное отклонение по каждому типу услуги за последние 2 месяца. Сравните с таблицей выше. Увидите, где вы в норме, а где нет.
  2. Введите правило «буфер +20%» для всех услуг с длительностью более 2 часов. Обещайте клиенту больше, чем рассчитываете. Клиент будет приятно удивлён, если сделаете раньше.
  3. Научите администраторов предупреждать о задержке минимум за 2 часа. Сделайте шаблон сообщения в мессенджер: «[Имя], к сожалению, мы не успеваем к обещанному времени. Машина будет готова к [новое время]. Приносим извинения».
Через месяц вы увидите: жалоб на сроки стало меньше, клиенты спокойнее, мастера не в аврале. А точность планирования вырастет сама собой, потому что вы перестанете врать себе и клиентам.

Давайте обсудим

А как у вас обстоят дела с точностью планирования? Какую вилку отклонений вы закладываете в график? Предупреждаете ли клиентов о задержках и как часто? Поделитесь — в комментариях соберём лучшие практики.
